發布日期:2022-10-24 人氣:272 欄目:技術中心
湖北煙囪拆除——安全可靠:為江蘇華電高空工程有限公司湖北煙囪拆除分公司確保本次爆破順利進行,雙水發電廠委托有專門爆破作業資質的企業制定爆破方案,并在市、區相關部門的指導下,聯合公安、安監、環保等部門多次到現場踏勘,不斷完善方案,并于爆破前一周,通過張貼告示、入戶宣傳等形式,告知警戒區范圍內居民,確保爆破安全、有序進行。湖北煙囪拆除公司爆破結束后,相關部門按照方案要求,進一步做好善后處置工作。
高空拆除工程:各種煙囪拆除、水塔拆除(人工拆除、定向拆除、爆破拆除),華電、高空鐵塔拆除、尿素造粒塔拆除、電視塔拆除、鐵截架拆除,高空砼制框架拆除,及其它高難度高空拆除工程等。
高空防腐工程:煙囪刷色環航標,煙囪刷涂料、煙囪刷油漆、煙囪寫字、煙囪粉刷、涼水塔防腐,鋼結構防腐,爐架防腐,管道防腐保溫,風力發電機塔筒防腐(清洗、噴字、維護),各種鐵塔防腐,煙囪防腐(平臺、爬梯、護網),儲油罐防腐,龍門吊防腐、賓館、大廈外墻刷涂料,吊機防腐等工程。
高空安裝工程:煙囪安裝避雷針、航標燈,信號燈,鋼煙囪安裝,煙囪安裝爬梯、安全平臺、安全護網、煙囪頂口云梯安裝及各種鐵塔安裝,廠房、車間玻璃安裝等。
煙氣脫硫工程: 各類煙囪、煙道、脫硫塔內壁粘貼泡沫玻璃磚、涂敷LS300特種耐酸膠泥、OM、聚尿、PV等煙囪專用脫硫防腐涂料的施工等系列工程。
湖北煙囪拆除施工準備
2.1、技術人員必須詳細熟悉煙囪結構,并對作業人員進行周密細致的安全技術交底,技術負責人要到現場指揮施工。
2.2、拆除施工開始前,先將電線,管道等通往拆除煙囪的支線切斷。
2.3、拆除煙囪前,在四周圍設置安全圍攔,距煙囪筒壁15m范圍內設置安全警戒區。設警示標志,禁止非工作人員入內。
三、煙囪拆除施工方法:
3.1、拆除設備采用自制內自落式操作平臺。(見附圖一)⑴自落式內操作架采用Φ48×3.5mm扣件式架管,落在煙囪內襯上。四周與混凝土筒壁頂緊,以確保操作架的穩定。自落式內操作架要求鋪板緊密穩固。施工過程中必須確保操作人員安全帶著力點,以確保施工安全。
3.2、首先拆除煙囪內襯500mm,然后采用電鎬拆除砼筒壁,以10cm高為一個拆除單位,分層向下拆除。

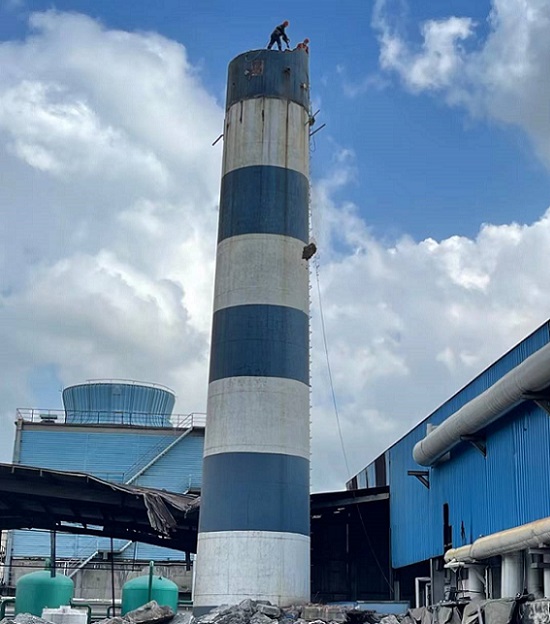

3.3、人員上下及垂直運輸,利用原煙囪留置的外爬梯。3.5拆除的砼等材料通過煙囪內,白天拆除,晚上用鏟車裝渣,自卸汽車及時運走。
人工高空拆除煙囪施工詳解

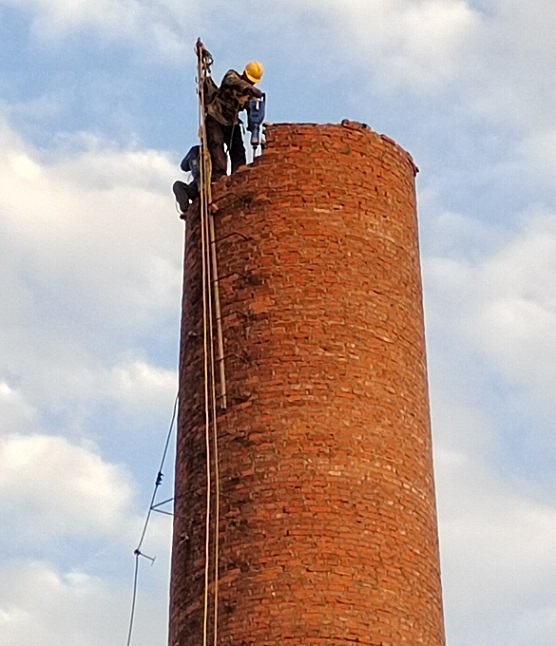

人工拆除煙囪需要施工人員站在煙囪頂部,利用機械對煙囪拆除作業。介紹一下安全煙囪拆除的主要施工方案,切不可模仿,特種作業風險系數極高。
施工人員通過爬梯爬至煙囪頂部在煙囪爬梯上固定一根長鋼管,高出煙囪頂部2.5m,鋼管下部固定在煙囪爬梯上,此根鋼管可以安裝滑輪與地面的施工人員吊裝設備。人員的安全繩也是固定在該鋼管上,如果拆除施工時、萬一出現落空等情況、施工人員就便安全帶吊在離鋼管頂部一米左右,毫無傷害。

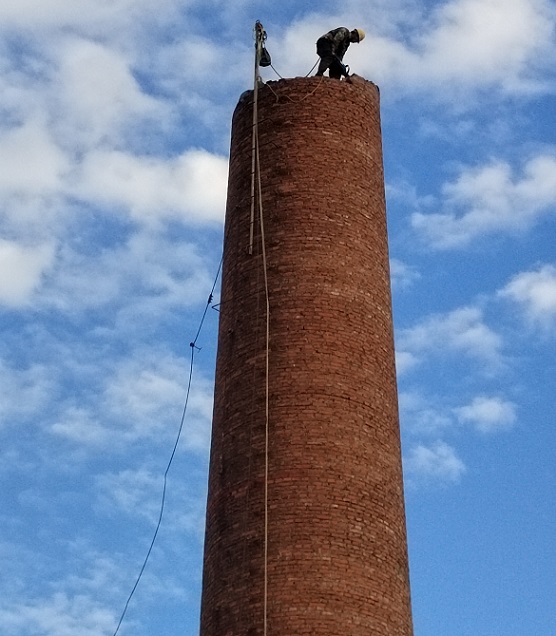

在煙囪頂口上橫放一塊木板、兩頭伸出煙囪各30公分以上,由于煙囪頂口和底部有誤差所有要以將誤差計算在內。施工人員帶好保險帶、站在木板與煙囪墻壁上進行施工,用電鎬手錘進行拆除,拆除下來舊磚由煙囪外面掉下來,或者走煙道內部清理。
