煙囪拆除案例及施工措施

發布日期:2020-06-09    人氣:462    欄目:技術中心

煙囪拆除案例及施工措施:

一、工程概況:

  本工程為拆除煙囪工程,該煙囪高60米,200m3。根據現場情況,塔身地面:北向外5米,公路及行人:東5米建筑物,西:車庫南5米,廠內行車道。

二、施工主要內容:

1、施工工序:

工具準備→搭腳手架→防護→煙囪拆除→清場、運輸

2、施工主要內容:

高33米、100m3煙囪拆除,不拆基礎。在拆塔前,先將地面以塔身為中心向外8米,用鋼管腳手架搭好,在鋼管腳手架的外邊從上到下圍好安全網,在從上到下圍上防護網使風鎬打下的砼塊不得飛出安全網外(圍的密密實實,正如用罩子罩在煙囪上般),從而保護行人安全。

在防護網上要掛上明顯的交通標示,夜間要掛上紅燈。

三、施工技術措施:

1、施工人員施工措施:

1、煙囪拆除周邊全部搭設安全網,拆下的小塊不得超過25cm×25cm左右。

2、煙囪上部倒錐:用空壓機打成小塊,在用氧氣割掉鋼筋。

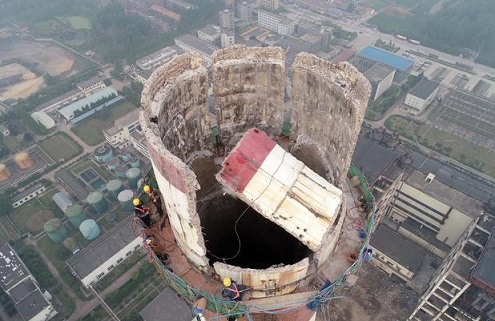

3、煙囪筒壁:在筒身內部達設腳手架,施工人員在腳手架上作業,用空壓機打成小塊,在用氧氣割掉鋼筋。

4、下料:在煙囪內壁下料。

5、作業人員全部系雙保險扣,定向監驗施工。

2、施工員職責:

1、在甲方項目經理指導下,對單位工程所劃分的作業區段管理工作負責。

2、對單位工程的質量檢查、安全、進度負責至各作業組。

3、參加施工階段的安全、質量檢查工作。

四、工期保證措施:

1、根據此工程的實際情況制定目標,分段分工進行實施,把握施工進度和施工程序,科學安排;合理組織,在保證工程安全的前提下,提高工程的作業力度。

2、按照工程具體章程規范循序進行施工,在制度施工計劃的進度上要抓好主要關鍵工序,將進度和計劃層層落實,并具體到每個施工人員,使之拆之不扣,確保工程進展順利和確保整體工程計劃的如期在45個晴天結束。


【相關產品】
清理水泥庫公司:技術精湛,安全無憂

清理水泥庫公司:技術精湛,安全無憂
清理水泥庫公司:一站式服務,讓清庫工作更輕松高效

清理水泥庫公司:一站式服務,讓清庫工作更輕松高效
水泥庫清庫公司:技術超前,推動清庫綠色發展

水泥庫清庫公司:技術超前,推動清庫綠色發展
電廠灰?guī)烨鍘?技術精湛,經驗豐富的清庫團隊

電廠灰?guī)烨鍘?技術精湛,經驗豐富的清庫團隊
電廠灰?guī)烨鍘?專業團隊,精細清庫,安全無憂

電廠灰?guī)烨鍘?專業團隊,精細清庫,安全無憂
