水泥煙囪新建滑模施工工藝及要求

發布日期:2020-06-04    人氣:477    欄目:技術中心

水泥煙囪新建滑模施工工藝及要求:
一、工程概況:

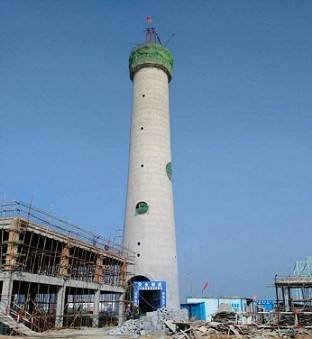

本工程為鍋爐房砼煙囪新建,設計高度80m,出口內徑2.5m,煙囪結構為鋼筋混凝土,筒壁砼等級C30,隔熱層采用珍珠巖做隔熱保溫層,內襯采用普通燒結磚M2.5級水泥砂漿砌筑,經我公司對本工程和有關資料認真研究,有足夠的能力和信心承接好這項工程,憑著多年多項同類工程的施工經驗,決定采用內砌外提升模工藝施工。
二、煙囪基礎工程
1、土方工程:根據設計煙囪中心坐標和軸線,求出煙囪中心點,測量放線,測量出±0.00m標高,并制定出控制樁,劃出圓周線確定土方開挖順序,制定排水和降水方案。
2、根據現場考察和甲方提供資料表明煙囪周邊地下水位在2.2m 左右,煙囪地基開挖至6.8,需采取人工降水措施。根據實際施工經驗決定在基礎中心點半徑11.0m周邊打3個機井,呈三角形井深20m使用3只揚程30m、流量25m3/h的潛水泵同時抽水,至地下水位降至-5.0m左右,保證土方開挖順利進行。
3、墊層:土方工程完工并檢查合格后澆灌墊層。墊層采用平振動器振搗其表面保持平整,制定煙囪中心點,并妥善保護。
4、鋼筋綁扎:待墊層混凝土達到一定強度后放線,鋼筋安裝中嚴格控制鋼筋的等級規格、數量和搭接長數等,嚴格設計、規范要求。
5、模板:根據本工程概況,地水水位較高土質情況,采用磚砌代模,使用磚砌1.3m高,模外側逐步回填土,以保證磚模有足夠剛度和強度。
6、混凝土澆灌:鋼筋綁扎完成并檢查合格后澆灌混凝土,煙囪新建基礎澆注是分成兩次完成的,即地板澆注一次,環壁澆注一次。地板澆注是分層,連續澆注,一般由近至遠順序進行。在澆注過程中使用插入式振動器振搗,嚴格控制漏振。地板完成后環壁再立模,再次澆注。施工縫使用等強度的水泥接漿處理,澆注過程中分層下料,分層振搗。
三、筒壁工藝流程
本工程是采用內置井架移置外模內砌施工工藝,是由提升式內置施工平臺,內置豎井架,垂直運輸系統井組成,工序如下:
1、在完成位放線的工作,架設內置井架,井架一次架設高為20m左右,隨著煙囪的高度增加而增加。
2、完成井架的安裝、安裝施工平臺及輻射梁管支架,施工操作平臺是隨著煙囪增高而提升一次,升高度1.25m,平臺直徑的大小隨著煙囪內徑變化而變化。
3、完成操作平臺的安裝,安裝垂直運輸系統,煙囪運輸系統是由上懸梁和下懸梁、吊籠、吊計、卷揚機等組成的。

【相關產品】
清理水泥庫公司:技術精湛,安全無憂

清理水泥庫公司:技術精湛,安全無憂
清理水泥庫公司:一站式服務,讓清庫工作更輕松高效

清理水泥庫公司:一站式服務,讓清庫工作更輕松高效
水泥庫清庫公司:技術超前,推動清庫綠色發展

水泥庫清庫公司:技術超前,推動清庫綠色發展
電廠灰?guī)烨鍘?技術精湛,經驗豐富的清庫團隊

電廠灰?guī)烨鍘?技術精湛,經驗豐富的清庫團隊
電廠灰?guī)烨鍘?專業團隊,精細清庫,安全無憂

電廠灰?guī)烨鍘?專業團隊,精細清庫,安全無憂
